Biện pháp thi công nhà lắp ghép: trình tự, an toàn, kiểm soát chất lượng từ móng đến hoàn thiện

Nhà lắp ghép module Zen 6 đặt trên chân trụ tại công trình

Biện pháp thi công nhà lắp ghép là tài liệu và quy trình mô tả cách tổ chức thi công: chuẩn bị mặt bằng, định vị, thi công móng, lắp dựng khung, lắp mái – vách (panel, tôn), xử lý chống thấm mối nối, lắp cửa, điện nước, hoàn thiện, cùng các biện pháp an toàn lao động và kiểm soát chất lượng ở từng bước. Vì nhà lắp ghép gồm nhiều cấu kiện ghép lại, chất lượng phụ thuộc rất lớn vào độ chính xác định vị, trình tự lắp và xử lý mối nối – những điểm mà một biện pháp thi công tốt phải kiểm soát chặt.

Tóm tắt nhanh

  • Trình tự: chuẩn bị → định vị → móng → lắp khung → mái → vách → cửa → chống thấm → điện nước → hoàn thiện.
  • Độ chính xác bulông neo, cao độ móng quyết định việc lắp khung.
  • Mối nối panel, tôn là điểm dễ thấm nhất – cần nẹp, keo, vít có gioăng.
  • An toàn: làm việc trên cao, cẩu lắp, điện thi công, thời tiết.
  • Nhà module hoàn thiện sẵn: phần lớn công việc làm tại nhà máy, công trường chỉ đặt và đấu nối.

Biện pháp thi công gồm những nội dung gì?

Nội dungMô tả
Tổng quan công trìnhQuy mô, kết cấu, vật liệu, điều kiện mặt bằng
Tổ chức mặt bằngVị trí tập kết vật tư, lán trại, đường vận chuyển, vị trí cẩu
Nhân lực, thiết bịSố lượng thợ, cẩu, giàn giáo, máy khoan, máy hàn
Trình tự thi côngCác bước từ móng đến hoàn thiện
Biện pháp kỹ thuật từng hạng mụcCách làm, dung sai cho phép, vật liệu
Kiểm soát chất lượngĐiểm kiểm tra, tiêu chí nghiệm thu
An toàn lao động, PCCC, môi trườngThiết bị bảo hộ, quy định làm việc trên cao, chống cháy
Tiến độThời gian từng hạng mục, mốc nghiệm thu

Bước 1: Chuẩn bị mặt bằng

  • Phát quang, san nền, đầm chặt khu vực xây dựng.
  • Làm đường tạm cho xe vận chuyển, bố trí bãi tập kết vật tư khô ráo.
  • Đấu nối điện, nước thi công.
  • Rào chắn, biển báo an toàn.
  • Kiểm tra vị trí cẩu, không gian quay cần.

Công tác chuẩn bị vật tư

Trước khi lắp, cần kiểm đếm cấu kiện theo danh mục (packing list), đánh số theo bản vẽ lắp, xếp đặt trên kê gỗ cách mặt đất, che chắn mưa – đặc biệt panel, tôn, phụ kiện điện. Cấu kiện cong vênh, trầy lớp sơn mạ cần xử lý hoặc đổi trước khi lắp. Chuẩn bị đủ vít, bulông, keo, nẹp theo khối lượng dự kiến cộng hao hụt hợp lý để không gián đoạn thi công.

Bước 2: Định vị công trình

Dùng máy toàn đạc hoặc máy kinh vĩ, thước thép định vị trục, tim cột, cao độ chuẩn theo bản vẽ. Đóng mốc cố định ngoài phạm vi thi công để kiểm tra lại trong suốt quá trình.

Chân cột thép trên bulong neo móng và máy thủy bình
Chân cột thép trên bulong neo móng và máy thủy bình

Bước 3: Thi công móng

  • Đào hố móng đúng kích thước, cao độ; xử lý nền nếu đất yếu.
  • Đổ bê tông lót, lắp cốt thép móng theo bản vẽ.
  • Đặt bulông neo bằng dưỡng (khuôn định vị) – đây là bước quyết định; sai vài milimét có thể khiến chân cột không lắp được.
  • Kiểm tra lại tim, cao độ bulông trước khi đổ bê tông.
  • Đổ bê tông, đầm kỹ, bảo dưỡng ẩm đủ thời gian.
  • Với nhà module trên chân trụ: làm đế chân trụ đúng vị trí, cao độ theo bản vẽ của nhà sản xuất.

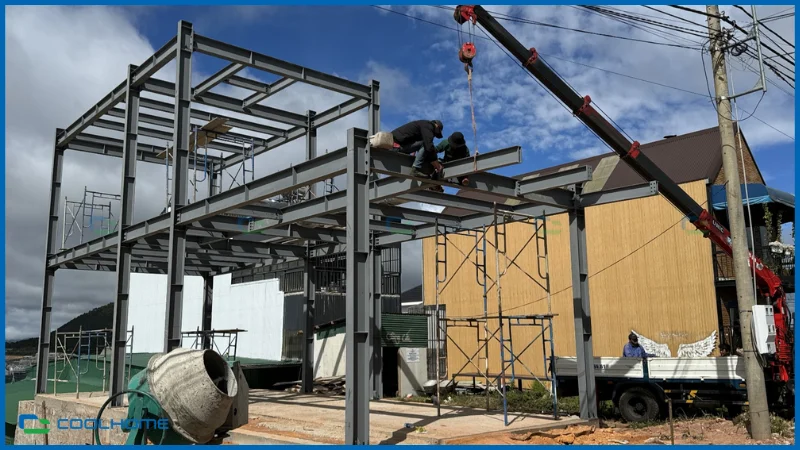

Bước 4: Lắp dựng khung

  1. Kiểm tra cấu kiện khi nhận: kích thước, số hiệu, lớp sơn/mạ, không cong vênh.
  2. Lắp cột vào bulông neo, cân chỉnh thẳng đứng bằng dây dọi hoặc máy, căn đệm chân cột.
  3. Lắp dầm, kèo; khung đầu tiên cần giằng tạm chắc chắn trước khi lắp khung tiếp theo.
  4. Lắp hệ giằng cột, giằng mái để ổn định khung.
  5. Lắp xà gồ mái, xà gồ vách.
  6. Siết bulông liên kết theo trình tự, kiểm tra lực siết.
  7. Kiểm tra tổng thể độ thẳng, độ vuông góc trước khi lắp bao che.
  8. Dặm sơn các vị trí trầy xước trong quá trình lắp.

Bước 5: Lắp mái

  • Lắp tôn/panel mái theo chiều ngược hướng gió chủ đạo để mối chồng không bị gió lật.
  • Chồng mí đúng số sóng quy định; dùng vít bắn tôn có gioăng cao su, bắn vuông góc, không quá chặt làm méo tôn.
  • Lắp úp nóc, diềm mái, máng xối, ống thoát nước.
  • Xử lý keo chống thấm ở các điểm giao, đầu hồi, quanh ống xuyên mái.
  • Không đi lại trực tiếp lên sóng tôn mỏng; dùng ván lót.

Bước 6: Lắp vách bao che

  • Panel vách lắp từ một góc, kiểm tra thẳng đứng từng tấm.
  • Mối ghép ngàm kín, dùng nẹp góc, nẹp chân, keo silicon tại khe.
  • Chân vách có máng U hoặc gờ chống nước, cao hơn nền hoàn thiện.
  • Khoét lỗ cửa đúng kích thước, gia cường khung cửa.
Bắn vít tấm mái lên xà gồ thép
Bắn vít tấm mái lên xà gồ thép

Bước 7: Lắp cửa và chống thấm

  • Lắp khung cửa vào khung xương gia cường, cân chỉnh thẳng, kín.
  • Bơm keo chống thấm quanh khung cửa, cửa sổ phía ngoài.
  • Kiểm tra thử nước mái, vách, cửa (phun nước hoặc chờ mưa) trước khi hoàn thiện bên trong.

Bước 8: Điện nước

  • Dây điện đi trong ống bảo vệ, không đi trực tiếp trong lõi panel xốp; có aptomat, chống giật, nối đất cho khung kim loại.
  • Ống cấp thoát nước đúng độ dốc, kiểm tra áp lực, rò rỉ trước khi bịt kín.
  • Chống thấm sàn WC kỹ, thử nước trước khi lát.

Bước 9: Hoàn thiện

  • Trần, sàn, ốp lát, sơn, lắp thiết bị vệ sinh, đèn, ổ cắm.
  • Vệ sinh công trình, thu dọn vật tư thừa.
  • Nghiệm thu tổng thể, bàn giao hồ sơ hoàn công, hướng dẫn sử dụng và bảo dưỡng.

Biện pháp an toàn lao động

Rủi roBiện pháp
Ngã từ trên caoDây an toàn, lan can tạm, giàn giáo đúng chuẩn, lưới an toàn
Cẩu lắpNgười điều khiển có chứng chỉ, kiểm tra cáp, khu vực cẩu có rào chắn, không đứng dưới vật nâng
Điện thi côngTủ điện có aptomat chống giật, dây không chạy trên nền ướt
Hàn, cắtBình chữa cháy, che chắn tia lửa, không hàn gần vật liệu dễ cháy (panel EPS)
Thời tiếtDừng cẩu lắp, làm việc trên mái khi gió mạnh, mưa, sấm sét
Vật rơiMũ bảo hộ, khu vực cấm dưới vị trí lắp

Kiểm soát chất lượng – các điểm kiểm tra

Giai đoạnNội dung kiểm tra
MóngTim trục, cao độ, vị trí bulông neo, cốt thép, bê tông
Cấu kiệnKích thước, độ dày, lớp sơn/mạ, mối hàn
Lắp khungThẳng đứng cột, cao độ kèo, đủ giằng, lực siết bulông
Mái – váchChồng mí, vít, keo, nẹp, độ kín
CửaThẳng, kín, keo quanh khung
Điện nướcCách điện, nối đất, áp lực nước, rò rỉ
Hoàn thiệnThẩm mỹ, vệ sinh, vận hành thiết bị
Cẩu đặt nhà module lên chân trụ bằng xe cẩu
Cẩu đặt nhà module lên chân trụ bằng xe cẩu

Biện pháp thi công nhà module hoàn thiện sẵn

Với nhà module như nhà phi thuyền, phần lớn công việc (khung, vỏ, kính, nội thất, điện nước) đã hoàn thành tại nhà máy. Biện pháp thi công tại công trình tập trung vào:

  1. Khảo sát: đường vận chuyển, vị trí cẩu, mặt bằng đặt chân trụ, điểm đấu nối.
  2. Chuẩn bị: làm đế chân trụ đúng vị trí, cao độ; kéo sẵn điện, nước, ống thoát, bể tự hoại.
  3. Vận chuyển: xe chuyên dụng chở nguyên khối; giấy phép lưu hành nếu quá khổ.
  4. Cẩu lắp: cẩu nhà lên chân trụ, cân chỉnh, neo cố định – thực hiện khi thời tiết thuận lợi.
  5. Đấu nối: điện, cấp nước, thoát nước; kiểm tra vận hành.
  6. Hoàn thiện phụ: bậc lên xuống, hiên (nếu có).
  7. Nghiệm thu, bàn giao.

Toàn bộ tại công trình chỉ khoảng 3–7 ngày. Nhà phi thuyền Coolhome sản xuất tại nhà máy Hưng Yên, vỏ nhôm A5052 (bảo hành vỏ 25 năm), khung thép hộp mạ kẽm, kính cường lực; tham khảo Zen 3 (16,7 m², 370 triệu đồng), Zen 6 (29,7 m², 375 triệu đồng), Zen 8 (38 m², 2 phòng ngủ, 688 triệu đồng) – giá tham khảo. Xem thêm nhà phi thuyền di động Coolhome về quy trình vận chuyển, lắp đặt.

So sánh biện pháp thi công: nhà lắp ghép tại chỗ và nhà module

Tiêu chíLắp ghép tại chỗ (khung + panel)Nhà module
Thời gian tại công trìnhVài tuần3–7 ngày
Số hạng mục tại công trìnhNhiều: móng, khung, mái, vách, điện nước, hoàn thiệnÍt: chân trụ, cẩu đặt, đấu nối
Phụ thuộc thời tiếtCaoThấp (chỉ ngày cẩu)
Rủi ro an toànLàm việc trên cao kéo dàiTập trung vào khâu cẩu
Kiểm soát chất lượngPhụ thuộc đội thợTheo quy trình nhà máy

Những lỗi thi công thường gặp

  • Bulông neo lệch – phải khoan cấy, hàn chữa, giảm chất lượng liên kết.
  • Thiếu giằng tạm khi lắp khung – nguy cơ đổ khung khi gió.
  • Bắn vít tôn lệch sóng, siết quá chặt – dột tại lỗ vít.
  • Không keo nẹp mối panel – thấm nước, bụi.
  • Đi dây điện trong lõi xốp không ống bảo vệ – nguy cơ cháy.
  • Không thử nước WC trước khi lát – thấm xuống nền.

Biện pháp bảo vệ môi trường và vệ sinh công trường

  • Che chắn bụi khi cắt tôn, panel; thu gom mạt kim loại, phoi khoan.
  • Phân loại phế liệu: thép, tôn thừa bán phế liệu; xốp, nhựa thu gom đúng nơi.
  • Hạn chế tiếng ồn vào giờ nghỉ của khu dân cư.
  • Không xả nước rửa dụng cụ, vữa xuống cống chung.
  • Giữ đường ra vào sạch sẽ, có rửa bánh xe nếu cần.

Biện pháp thi công trong điều kiện đặc biệt

Mặt bằng chật, nhà phố

Dùng cẩu nhỏ, cấu kiện chia đoạn ngắn, vận chuyển ban đêm theo quy định; bố trí tập kết vật tư theo đợt để không chiếm vỉa hè.

Đất dốc, vùng núi

Làm đường tạm, gia cố mái dốc; móng bậc cấp hoặc chân trụ điều chỉnh cao độ; chú ý thoát nước mưa để tránh sạt lở.

Ven biển, gió mạnh

Tăng giằng tạm khi lắp khung; lợp mái vào ngày gió nhẹ; dùng vít, phụ kiện chống ăn mòn; tăng mật độ vít ở mép mái, góc mái.

Mùa mưa

Che bạt vật tư, đặc biệt panel và thiết bị điện; ưu tiên hoàn thành mái sớm để thi công bên trong không phụ thuộc thời tiết.

Tổ chức nhân lực và thiết bị

Nhân lực / thiết bịVai trò
Chỉ huy trưởng công trìnhĐiều phối tiến độ, chất lượng, an toàn
Kỹ thuật viên trắc đạcĐịnh vị, kiểm tra cao độ, tim trục
Tổ lắp dựng kết cấuLắp cột, kèo, giằng, xà gồ
Tổ lợp mái, lắp panelMái, vách, nẹp, chống thấm
Thợ điện nướcĐi dây, lắp thiết bị, thử nghiệm
Cẩu tự hành/cẩu bánh xíchNâng cấu kiện, đặt module
Giàn giáo, xe nâng ngườiLàm việc trên cao
Máy khoan, máy bắn vít, máy hànLiên kết, hoàn thiện

Tiến độ tham khảo

Tiến độ phụ thuộc quy mô, thời tiết và mức chuẩn bị. Với nhà lắp ghép khung thép panel một tầng quy mô nhỏ – trung bình, các giai đoạn thường gồm: chuẩn bị và móng; lắp khung; mái – vách; điện nước – hoàn thiện. Nhà module rút ngắn đáng kể vì phần khung, bao che, hoàn thiện đã làm tại nhà máy song song với việc chuẩn bị mặt bằng.

Hồ sơ nghiệm thu và bàn giao

  • Biên bản nghiệm thu từng giai đoạn: móng, khung, mái – vách, điện nước, hoàn thiện.
  • Bản vẽ hoàn công thể hiện đúng hiện trạng.
  • Chứng chỉ vật liệu: thép, tôn, panel, thiết bị điện.
  • Kết quả thử nghiệm: thử nước, đo cách điện, nối đất.
  • Hướng dẫn sử dụng, bảo dưỡng, điều khoản bảo hành.

Chủ nhà nên làm gì trong quá trình thi công?

  1. Yêu cầu nhà thầu trình biện pháp thi công và tiến độ trước khi khởi công.
  2. Có mặt ở các mốc nghiệm thu quan trọng: bulông neo, lắp khung, lợp mái, chống thấm.
  3. Chụp ảnh lưu lại các hạng mục ẩn (cốt thép móng, đường ống, dây điện) trước khi bị che lấp.
  4. Ghi nhật ký các thay đổi, phát sinh và thống nhất bằng văn bản.
  5. Kiểm tra thực tế sau trận mưa lớn đầu tiên.

Câu hỏi thường gặp

Biện pháp thi công có bắt buộc không?

Với công trình cần cấp phép hoặc có quy mô, biện pháp thi công là tài liệu quan trọng để kiểm soát an toàn, chất lượng; với công trình nhỏ, chủ nhà vẫn nên yêu cầu nhà thầu trình bày trình tự và biện pháp chính.

Thi công nhà lắp ghép mùa mưa được không?

Được nhưng cần che chắn vật tư, tránh lợp mái và cẩu lắp khi mưa, gió lớn; móng cần bơm nước, bảo vệ bê tông.

Làm sao biết mái tôn có bị dột không?

Thử nước hoặc kiểm tra sau trận mưa đầu tiên; chú ý lỗ vít, mối chồng, úp nóc, máng xối.

Có cần thử tải sàn, kết cấu không?

Công trình thông thường kiểm tra theo hồ sơ thiết kế và nghiệm thu; công trình có yêu cầu đặc biệt có thể cần thử tải theo chỉ định của thiết kế.

Nhà module có cần biện pháp thi công không?

Có, tập trung vào vận chuyển, cẩu lắp an toàn, chuẩn bị chân trụ và đấu nối.

Dung sai lắp đặt khung thép là bao nhiêu?

Dung sai cho phép về độ thẳng đứng cột, cao độ, khoảng cách trục được quy định trong tiêu chuẩn thi công kết cấu thép và trong hồ sơ thiết kế; đơn vị thi công cần nêu rõ và kiểm tra bằng thiết bị đo.

Panel EPS có an toàn cháy không?

EPS là vật liệu dễ cháy; cần tránh hàn, cắt gần panel, đi điện trong ống bảo vệ. Công trình có yêu cầu PCCC cao nên dùng panel bông khoáng.

Ai chịu trách nhiệm an toàn lao động?

Nhà thầu thi công chịu trách nhiệm chính; chủ đầu tư nên yêu cầu cam kết trong hợp đồng và bảo hiểm công trình khi cần.

Bài viết liên quan

Kết luận

Biện pháp thi công tốt là nền tảng để nhà lắp ghép chắc chắn, kín nước, an toàn và đúng tiến độ. Hãy yêu cầu nhà thầu trình bày rõ trình tự, điểm kiểm tra chất lượng và biện pháp an toàn. Nếu muốn rút ngắn tối đa thời gian thi công tại công trình, nhà module hoàn thiện sẵn là lựa chọn đáng cân nhắc; tham khảo các mẫu nhà phi thuyền Coolhome hoặc gọi hotline/Zalo 0865 272 322.
